segunda-feira, 29 de março de 2010

FACHADA e LATERAIS 29/03/2010

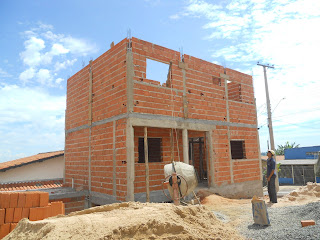

As três faces do sobrado estão expressas nas fotos. Para quem olha da rua , a primeira foto mostra a parede do lado esquerdo que encostará na parede do sobrado a ser construído ao lado e desaparecerá.
Na segunda foto ficou registrado a frente do sobrado com os homens transportando para o andar superior a argamassa preparada na betoneira, utilizando-se de corda e roldana.
Do meio da rua bati a terceira foto que registra a lateral do sobrado com o detalhe
para iluminação da escada . Esses espaços paralelos na vertical serão preenchidos com tijolos de vidro que passarão luz natural para as escadas.
Ainda nessa foto pode ser observado um espaço aberto debaixo da casa. Ali ficará um depósito, com entrada pelo salão de festa. Ambos estão localizados debaixo da cozinha, da área de serviço e de parte da sala.

quarta-feira, 24 de março de 2010

BARRAS DE FERRO 3/8 24/03/2010


Cimento, concreto e aço são fundamentais nas construções, afirma uma revista de arquitetura. Aço???
Só então percebi que o aço usado na obra e´simplesmente chamado de barra de ferro.

A barra de ferro fez parte da lista dos primeiros produtos a serem providenciados para o início da construção e nunca mais saiu do topo da lista . Dia sim dia não, Seu João o pedreiro pede para comprar mais barras de ferro 3/8 e 3/16.

Até o momento já usamos 245 barras de ferro 3/8, que somem na obra depois que as vigas, pilares e lajes são concretados.

Na foto, ainda podemos vê-las espetadas contra o céu, antes de desaparecerem para sempre, incorporadas aos futuros pilares.

BOMBEAMENTO DE CONCRETO 14/03/2010


Para a concretagem da laje piso do andar superior, contratamos o serviço de bombeamento de concreto. O custo é alto, equivale ao valor cobrado por 3m3 de concreto de usina. Decidimos bancar, já que nessa etapa não seria possível utilizar o carrinho de mão e o concreto teria que subir aos poucos em latas para ser esparramado. Um trabalho exaustivo e desumano.

O uso da bomba agilizou tanto o trabalho, que quando chegamos para acompanhar a atividade, ela já tinha terminado. Não havia mais caminhão betoneira, nem bomba. Ficamos sem as fotos desse trabalho, mas observei que a equipe orgulhosa, sentada na sarjeta, como moleques, conversava animada sobre a concretagem e parecia feliz , com a qualidade e a eficência das máquinas que amenizam a dureza e a rusticidade do trabalho braçal.

quinta-feira, 18 de março de 2010

OS EQUILIBRISTAS - 12/03/2010


Antes da concretagem, as lajes planas treliçadas são instaladas apoiadas nas vigas. Os vãos que ficam entre as lajes são preenchidos com as lajotas cerâmicas, que não podem ser pisadas, dada a sua fragilidade. Então, caminha-se com cuidado sobre a armação de aço em forma de pirâmide da laje treliçada.

Agachados, os homens trabalham com os pés apoiados sobre um fio de aço, instalando cotovelos de esgoto, conduits e ralos. Preparar a laje para receber o concreto, é um serviço árduo e delicado e... só para bons equilibristas.

domingo, 7 de março de 2010

VERGA OU PERCINTA??? 03/03/2010



As palavras são interessantes e para mim até agora, eram desconhecidas. Para a mesma função, o arquiteto chama de verga e Seu João, o mestre de obra, percinta. Trata-se de um reforço de concreto armado feito no vão da janela para impedir o aparecimento de trincas nos cantos.
Na fase atual da obra as paredes vão sendo levantadas, deixando os espaços para as janelas que recebem as vergas ou percintas tanto no vão superior como no inferior.

Ainda não sei qual dos termos é o correto.

Pesquisei e o termo correto é Verga, segundo o dicionário do Aurélio, " é peça que se põe horizontalmente sobre ombreiras de portas ou de janelas."

quarta-feira, 3 de março de 2010

ESTRESSSsssssssss 23/02/2010



Há sempre um certo nervosismo no ar quando o mestre de obra marca um horário, quase sempre para o dia seguinte, para que eu providencie um caminhão de concreto. E que tem que ser naquele horário, pois mais tarde pode chover e inviabilizar o trabalho.
Fico maldizendo a hora que inventamos de começar a construção neste verão com 50 dias de precipitação ininterrupta.

Começo a ligar para as usinas de concreto que me respondem que de imediato é impossível atender, afinal só são 7m3 o que necessito. Dizem que preciso entrar na programação e a espera, em alguns casos, pode ser de até 5 dias úteis.
Depois de várias tentativas, o vendedor de uma das primeiras firmas contatadas me retorna dizendo que houve uma desistência e que pode encaixar o meu pedido.

Dia seguinte, caminhão de concreto encosta na obra e a equipe de Seu João, nesse dia ampliada, de carrinhos de mão em fila vai levando o concreto para ser espalhado na laje. Debaixo de um sol de 34ºC, com muita pressa e nervosismo, pois dizem que a concretagem tem que ser feita num prazo de três horas antes que o concreto endureça, esse grupo trabalha e olha para o céu cuidando das nuvens que anunciam temporal a qualquer momento.

Dá para entender porque pedem e merecem um churrasco para comemorar a cobertura.
